Totaalrenovatie Groentemarkt en de Oude Vismijn

De Groentemarkt en de Oude Vismijn zijn zeer centraal gelegen en kunnen een opknapbeurt gebruiken. Er zijn talloze mogelijkheden om deze pleintjes op te waarderen. Maar uiteraard is niet alles mogelijk. Er zullen keuzes moeten worden gemaakt. We leggen jou graag in een korte bevraging enkele mogelijkheden voor, aan jou om de prioriteiten te stellen.

Je bekijkt realtime data. Het aantal deelnemers wordt voortdurend geüpdatet voor beheerders. Houd er rekening mee dat voor gewone gebruikers een gecached aantal wordt getoond, waardoor de cijfers licht kunnen afwijken.
59 deelnemers

Fases

Overzicht van de fases
Fase 2: ANALYSE VAN DE RESULTATEN
ANALYSE VAN DE RESULTATEN
Fase 3: AANSTELLING ONTWERPER EN TERUGKOPPELING VERZAMELDE INPUT
AANSTELLING ONTWERPER EN TERUGKOPPELING VERZAMELDE INPUT
Fase 4: OPMAAK VOORONTWERP EN OPMETING
OPMAAK VOORONTWERP EN OPMETING
Fase 5: TERUGKOPPELING VOORONTWERP
TERUGKOPPELING VOORONTWERP
Fase 6: OPMAAK DEFINITIEF ONTWERP EN AFKOPPELINGSTUDIES
OPMAAK DEFINITIEF ONTWERP EN AFKOPPELINGSTUDIES
Fase 7: TERUGKOPPELING DEFINITIEF ONTWERP
TERUGKOPPELING DEFINITIEF ONTWERP
Fase 8: OPMAAK AANBESTEDINGSDOSSIER EN DOSSIER OMGEVINGSVERGUNNING
OPMAAK AANBESTEDINGSDOSSIER EN DOSSIER OMGEVINGSVERGUNNING
Fase 9: AANBESTEDINGSDOSSIER EN OMGEVINGSVERGUNNING TER GOEDKEURING OP DE GEMEENTERAAD
AANBESTEDINGSDOSSIER EN OMGEVINGSVERGUNNING TER GOEDKEURING OP DE GEMEENTERAAD
Fase 10: Gunning van de aannemer en goedkeuring omgevingsvergunning
Gunning van de aannemer en goedkeuring omgevingsvergunning
Fase 11: BEWONERSVERGADERING EN START VAN DE WERKEN
BEWONERSVERGADERING EN START VAN DE WERKEN

AANBESTEDINGSDOSSIER EN OMGEVINGSVERGUNNING TER GOEDKEURING OP DE GEMEENTERAAD

1 september 2021 22:00 - 1 april 2022 22:00

Een gefinaliseerd aanbestedingsdossier wordt ter goedkeuring voorgelegd op de gemeenteraad. Na goedkeuring op de gemeenteraad wordt het aanbestedingsdossier gepubliceerd en wordt het dossier voor de omgevingsvergunning ingediend.

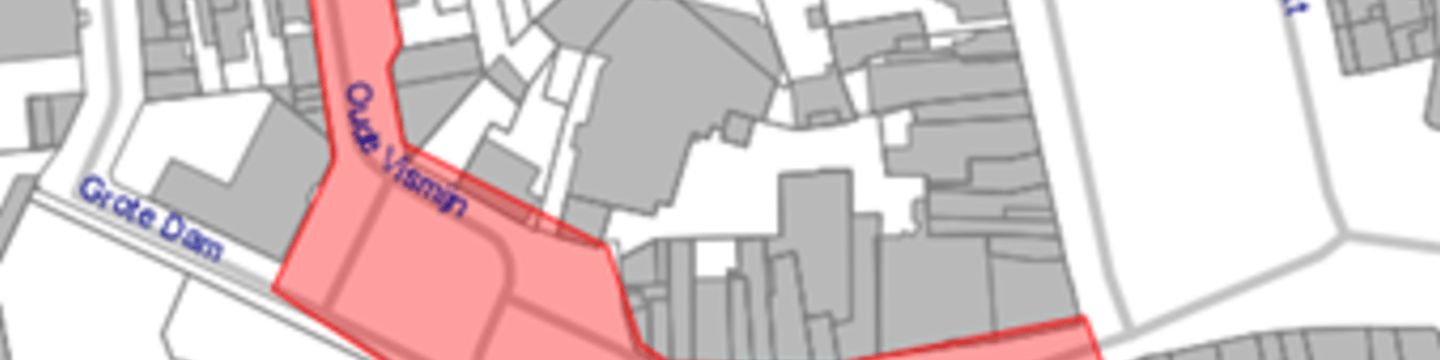

Start werken nutsmaatschappijen

Vanaf maandag 7/03 start de aanleg van nutsleidingen. Deze werken zijn opgedeeld in 3 fasen. De data van deze fasen overlappen om speling te hebben in de termijnen, maar gaan in praktijk op elkaar volgen.

  •  Fase 1: 07/03 - 25/03 ( Werken Groentemarkt, eenrichtingsverkeer in Roomstraat en Groentemarkt richting Markt. Omleiding via Oude Vismijn – Durmelaan – Markt en Markt – Kerkstraat – Luikstraat – Voermanstraat.)
  • Fase 2: 21/03 - 08/04 ( Werken Oude Vismijn, eenrichtingsverkeer in Oude Vismijn richting Durmelaan. Plaatselijke omleiding via Durmelaan – Grote Dam.)
  • Fase 3: 4/04 - 29/04 (Werken Grote Dam, plaatselijk verkeer kan door met voorrangsregeling. Doorgaand verkeer moet via Oude Vismijn rijden.)

Meer info lees je na via lokeren.be.

Aankomende en gestarte activiteiten

    0 gebeurtenissen zijn geladen.
    Er zijn momenteel geen aankomende of gestarte activiteiten.

    Afgelopen activiteiten

    1 gebeurtenis is geladen.
